Les différentes chapes



Il y a deux chapes qui interviennent dans notre construction, nous avons décidé de les faire réaliser par un chapiste

- la chape de ravoirage, qui englobe les gaines d'eau et d'électricité

- la chape anhydrite, sur le plancher chauffant










Le chape de ravoirage



Définition : le Ravoirage est un mortier maigre autonivelant, composé de ciment, de sables et d’adjuvants, il permet d’atteindre la côte de niveau souhaitée et d’y loger les canalisations de plomberie, de chauffage et d’électricité





Avant la chape de ravoirage il y a beaucoup de préparation...

- fixer toutes les gaines au sol

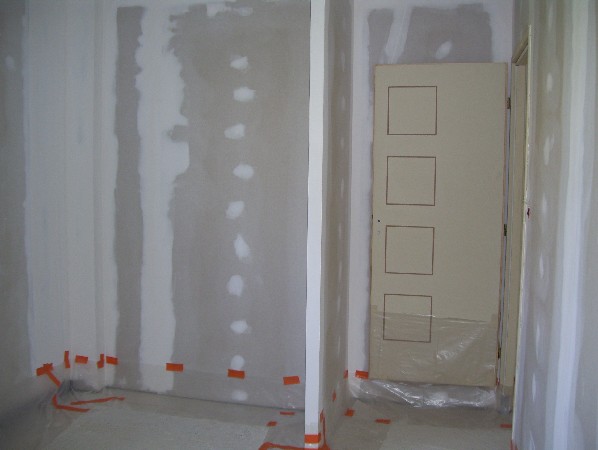

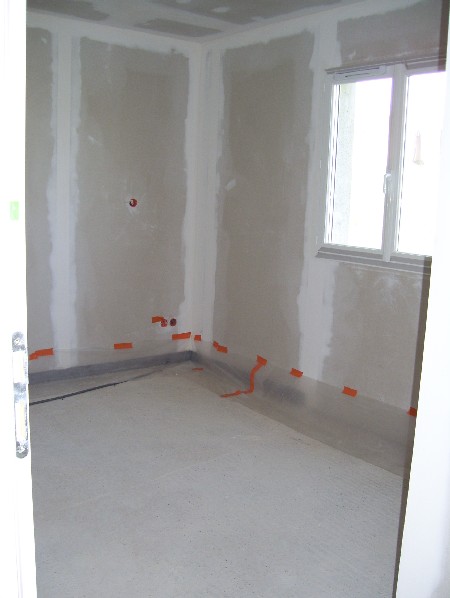

- mettre en place un polyane en bas des portes pour les protéger, et en pied de cloison pour protéger les placo : cette opération peut être réaliser au fur et à mesure des cloisons, mais certains chapistes nous avaient dit que le polyane était inutile... puis certains nous on dit en suite qu'il le fallait...

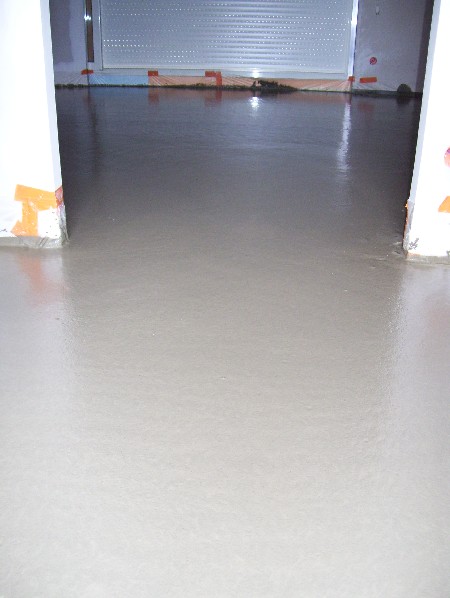

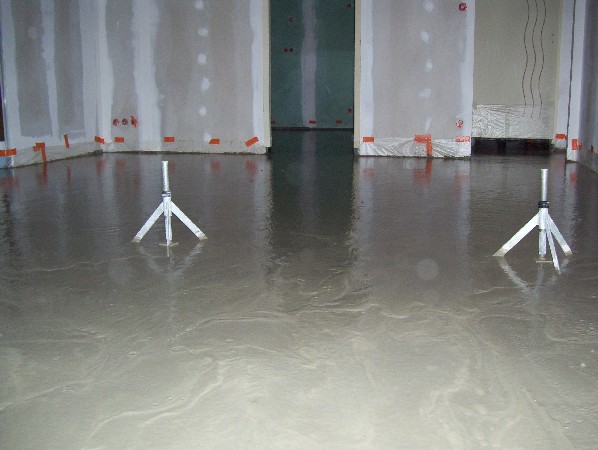

Chape réalisée le 15/05/07

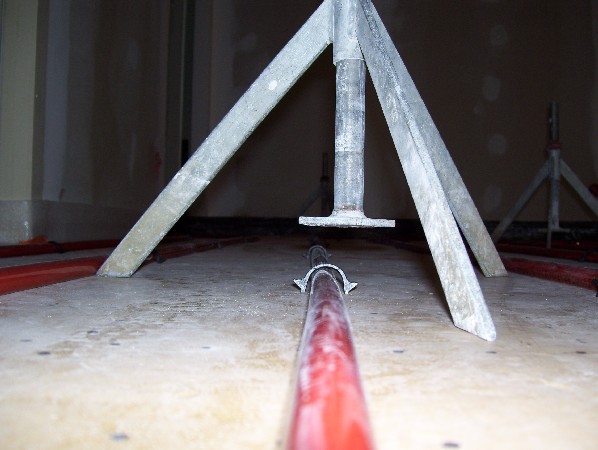

- mise en place des chandelles (les trépieds) au niveau laser pour atteindre le niveau souhaité, la chape doit atteindre la petite plateforme carrée au centre de la chandelle, la "tige" qui tient cette plateforme est maintenue par les petits ronds de caoutchouc qui permettent de régler la hauteur

- coulage de la chape par pompe, le béton est extrêmement liquide

- passage du balai débulateur, qui permet de lisser la chape













La maison est bien aérée jusqu'au séchage, dans notre cas, 3 semaines 1/2 avant de poser l'isolant dessus.

Le polyane est en suite couper au ras de la chape.



                                                                                                                                                                                       haut de page






La chape anhydrite



Nous aurons un plancher chauffant réversible, nous avions donc 2 solutions pour la chape : à base de ciment ou de sulfate de calcium (anhydrite), nous avons choisit la seconde.



Pendant que la chape est coulée, le plancher chauffant est sous pression (1.5 bar pour nous), et a subit un test de pression avant pendant 24h sans perte de pression.

L'épaisseur de la chape à couler est déterminée en fonction du niveau des accès extérieurs et des revêtements de sol, pour nous, elle fera 5.5 cm d'épaisseur.



Chape réalisée le 27/06/07

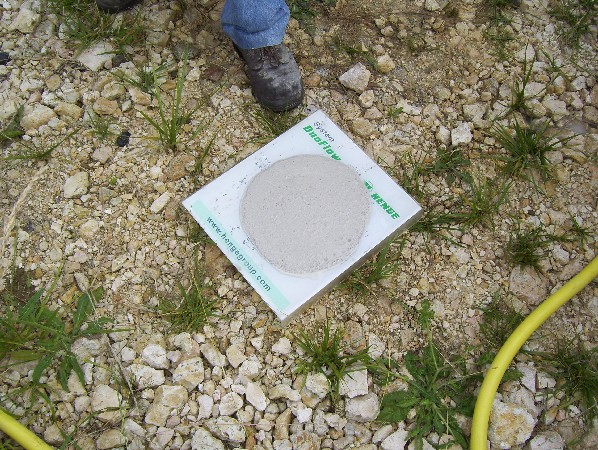

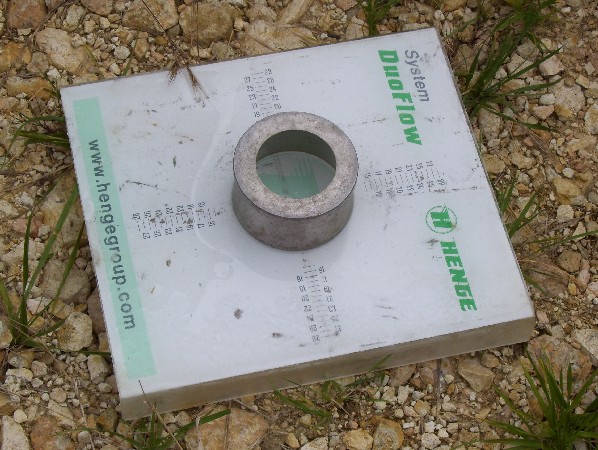

- mise en place des chandelles (les trépieds) au niveau laser pour atteindre le niveau souhaité, la chape doit atteindre la petite plateforme carrée au centre de la chandelle, la "tige" qui tient cette plateforme est maintenue par les petits ronds de caoutchouc qui permettent de régler la hauteur

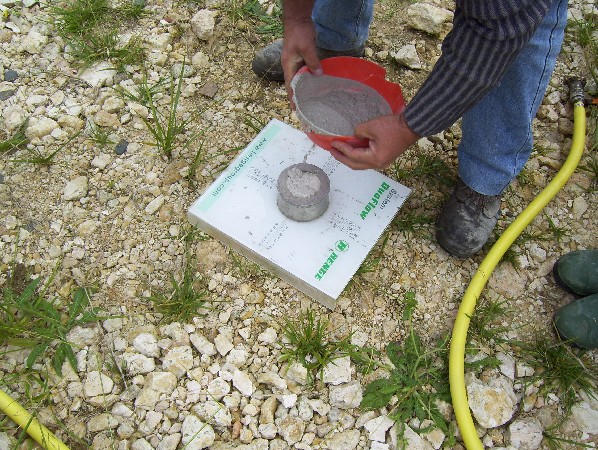

- vérification de la fluidité, dans notre cas, ils ont du remettre du fluidifiant.

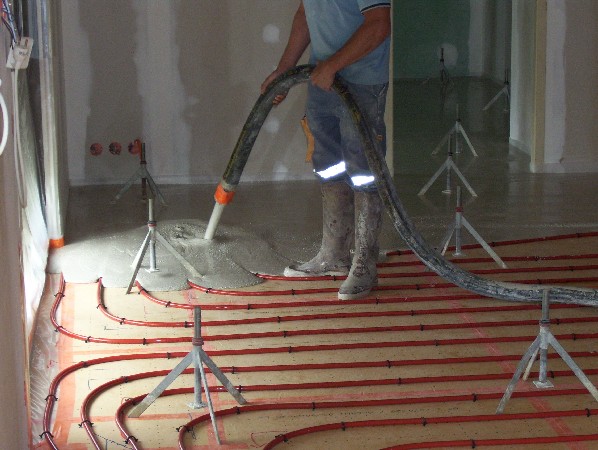

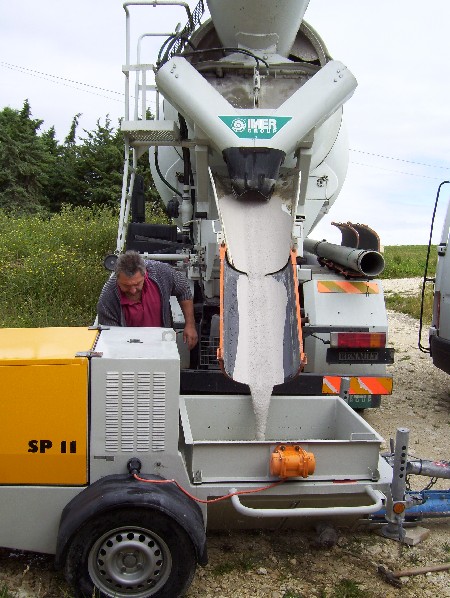

- coulage de la chape par pompe, le béton est extrêmement liquide

- passage du balai débulateur, qui permet de lisser la chape

- ponçage

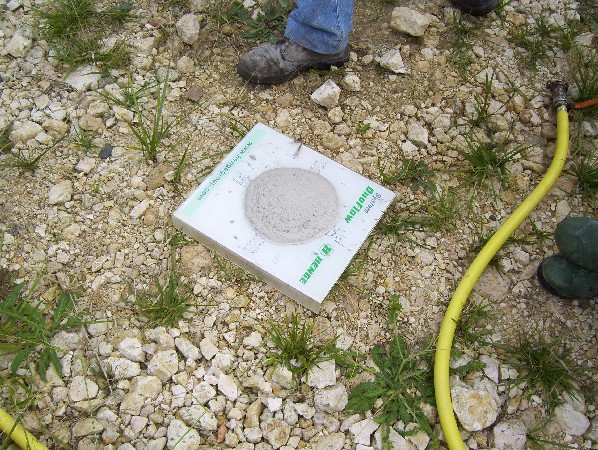

test de fluidité de la chape, pas assez fluide au premier coup...





     Test suite : avec ajout de fluidifiant      mise en place des chandelles au niveau laser   la chape va bientôt être coulée





la chape est coulée jusqu'à ce qu'elle arrive à la petite plateforme carrée au centre de chaque chandelle



48h après on ouvre tout pour ventiler, la surface est fragile,

avant ces 48h, pas un courant d'air ni de lumière directe du soleil ne doit arriver sur la chape le temps qu'elle prenne.

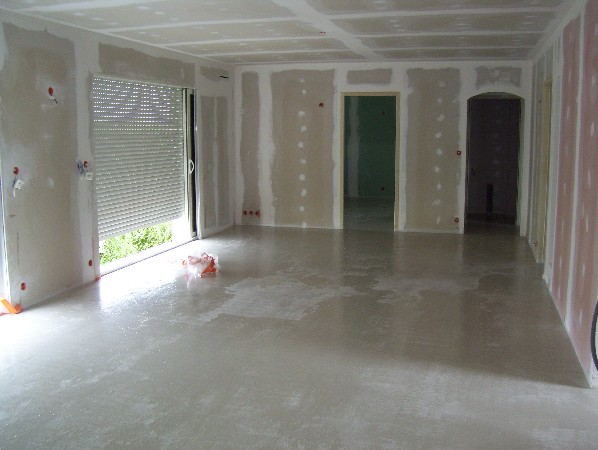

La chape a été poncée le 18/07/07, puis balayée...











                                                                                                                                                                                       haut de page
