Ah ! Les cloisons ! Une grande étape pour nous, les pièces se dessinent, les espaces deviennent concrets, c'est génial !
La méthode :

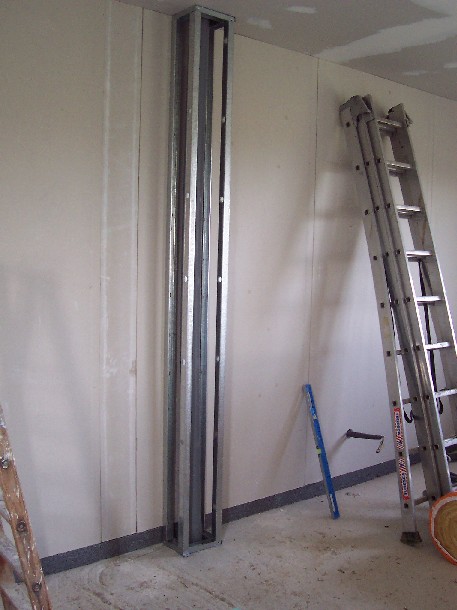

- on vérifie les angles droits de la maison (avec la méthode 3 4 5 : 30cm d'un côté, 40 de l'autre, la diagonale doit faire 50cm)
- on mesure et on trace au plafond la position du rail
- avec un fil à plomb, on marque au sol
- on fixe les rails (au plafond avec des chevilles Molly ou des vis à placo si on tombe sur une fourrure, et au sol avec des chevilles à frapper)
- on met en place les portes

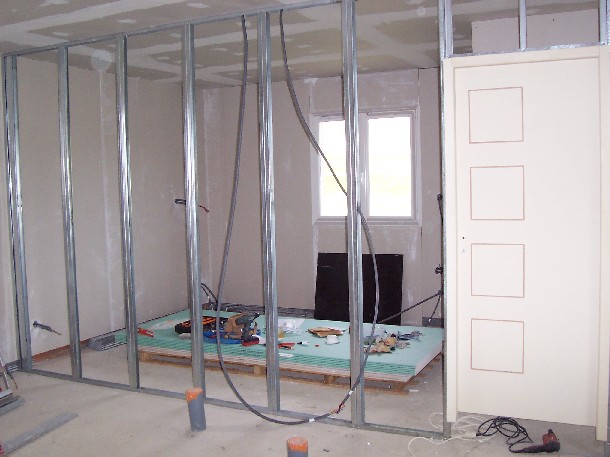

- on serti les montants tous les 60cm (on double les montants en les mettant dos à dos pour plus de rigidité car on a 270 sous plafond)
- on passe les gaines électriques

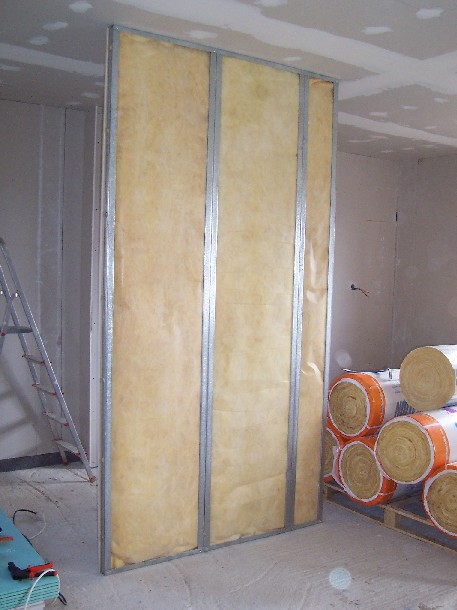

- on met l'isolant
- on met le placo (avec un vide de 1 à 2 cm dessous pour éviter les remontés d'humidité)
- on fait les joints
Matériel :
- chevilles à frapper pour fixer les rails au sol
- chevilles Molly pour fixer les rails au plafond (ceux qui sont parallèles aux fourrures du faux plafond), vis à placo pour les autres
- pince à sertir
- cisailles pour couper les rails et les montants
- perceuse et visseuse
- pince Molly
- vis à placo
Matériaux :
- BA13
- BA13 Hydro (de couleur vert) pour les pièces humides
- BA13 ignifuge (de couleur rose) pour le mur derrière le poêle à bois
- montant de 2.70 m (ou 2.80 qu'on recoupe)
- rail de 3.00 m

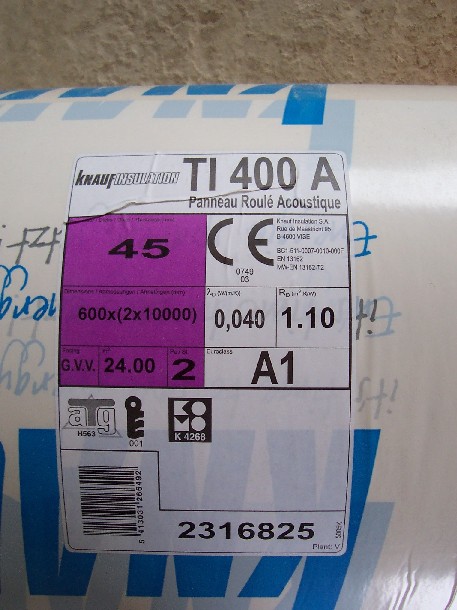

- isolant de 45 mm (pour nous : laine de verre TI 400A de Knauf : voir fiche)
La mise en place d'une porte

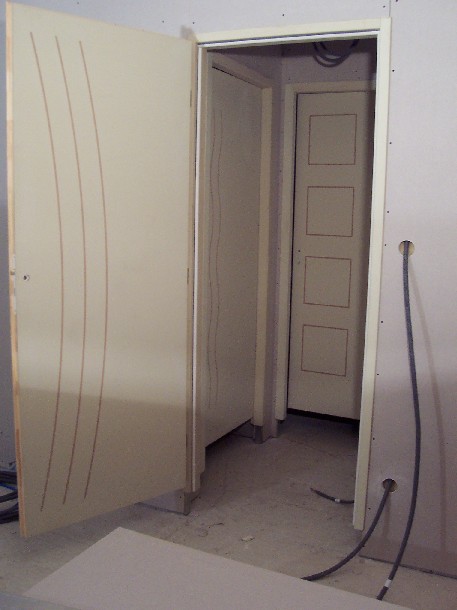

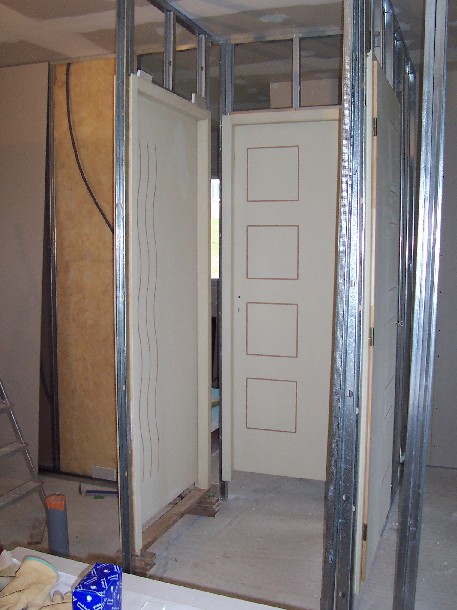

Les portes intérieures se fixent dans l'ossature métallique au fur et à mesure que les cloisons se créent, avant de mettre l'isolant et le placo.

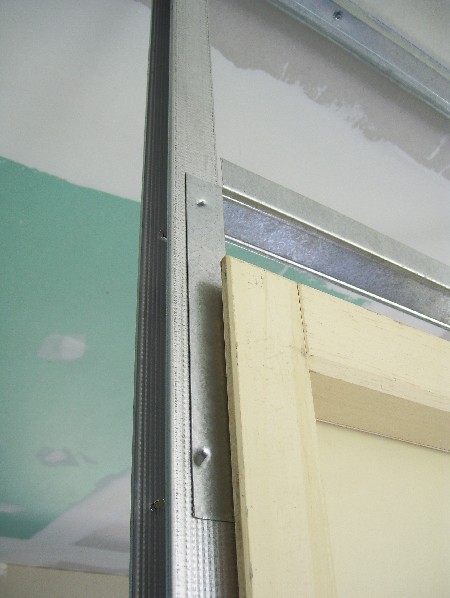

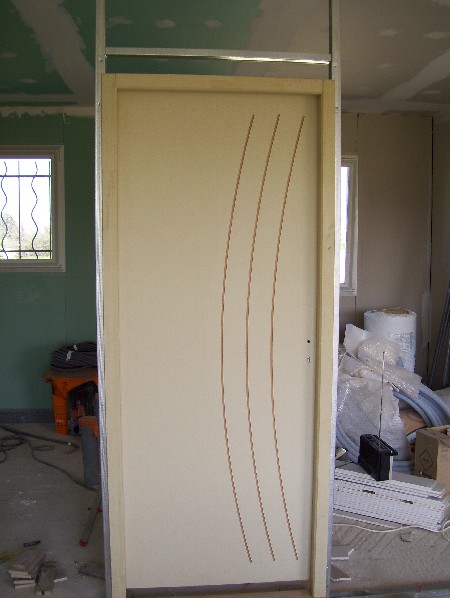

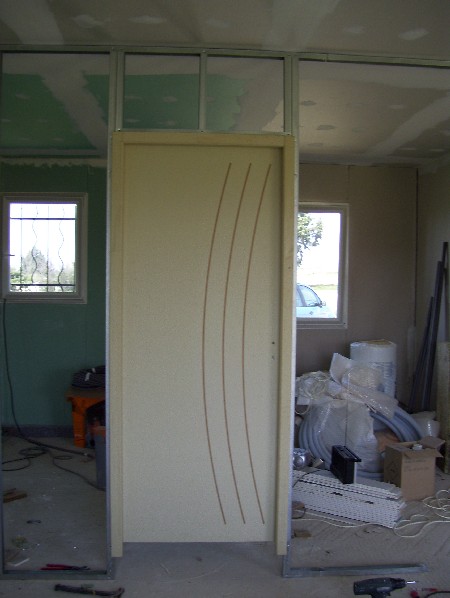

On cale la porte entre 2 montants on prépare l'ossature du haut les rails sont sertis avec les montants en équerre

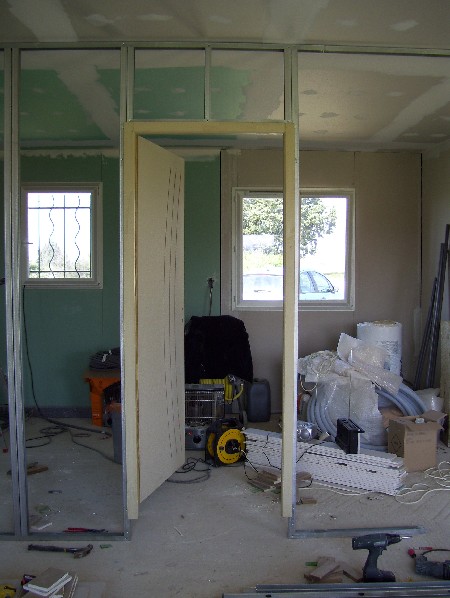

le rail de l'ossature du haut est sertis à la hauteur voulut et de niveau, on renforce avec des morceaux de montants, on monte la porte qui s'enquille dedans
on vérifie le niveau et l'aplomb, ainsi que le centrage de la porte par rapport aux montants des côtés (pour y glisser le placo), puis on visse, on enlève les cale, et on peut ouvrir !
Les poignées : nous les avons mis à la fin des travaux.

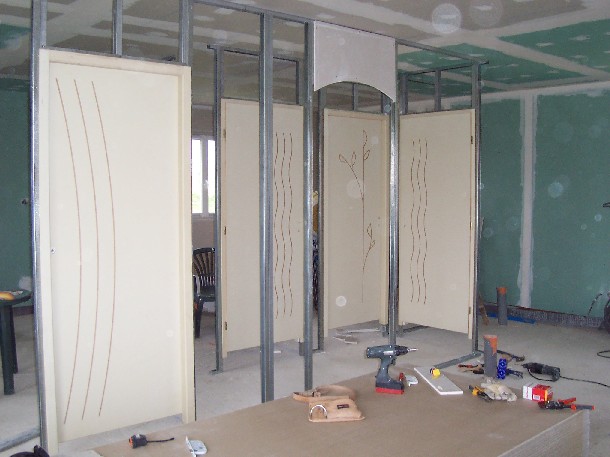

Les cloisons placostil
Pour les cloisons qui séparent les pièces à vivre des chambres, nous les doublons, pour avoir de meilleures performances acoustiques, c'est à dire, dans l'ordre : 2 BA13, rail de 48 avec isolant, lame d'air de 14mm, rail de 48 avec isolant, 2 BA13.
Nous commençons par le côté "enfants", c'est à dire à gauche en entrant dans la maison, puis en suite le côté cuisine et salle de bain, nous finirons en faisant la cloison du salon / bureau / entrée...
coffrage de la ventilation de la fosse

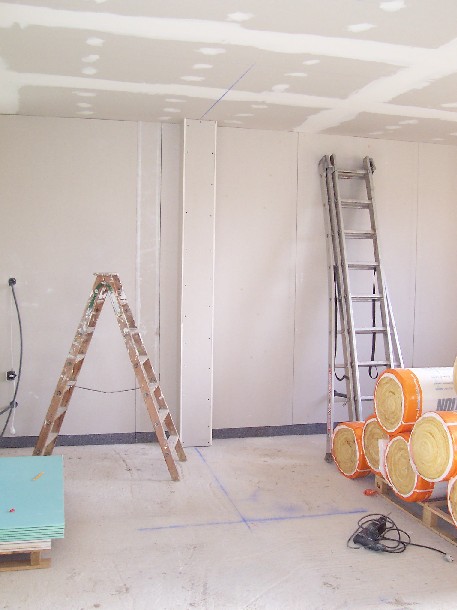

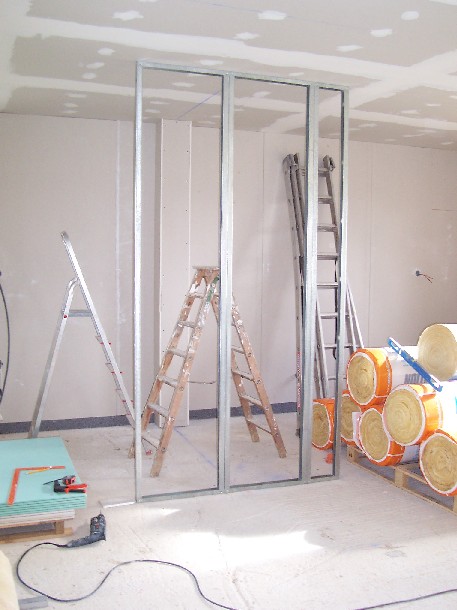

réalisation des placards des chambres "enfants", 180 de largeur, 70 de profondeur (mais il faudra mettre des portes !)

chambre de gauche au fond vue du salon (cellier dans le recoin à gauche) WC avec lave mains
le couloir des chambres "enfants" et du WC avec lave mains
de gauche à droite : cuisine, WC, notre chambre puis la salle de bain
tout à fait à gauche la porte d'entrée, puis le cellier, le couloir des chambres, et le salon avec une des 2 baies vitrées
vue du salon, il y aura une cloison salon / salle de bain à la limite du placo vert

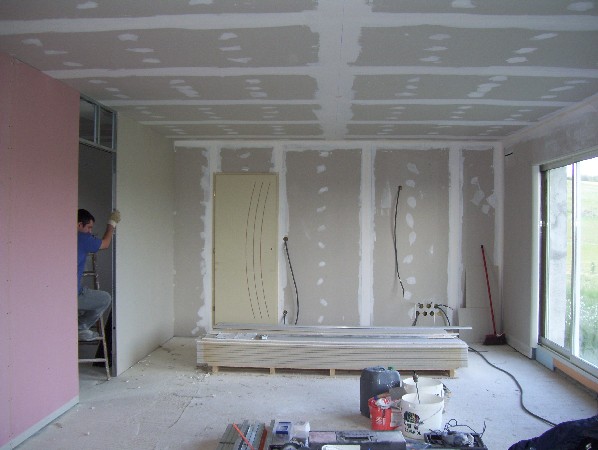

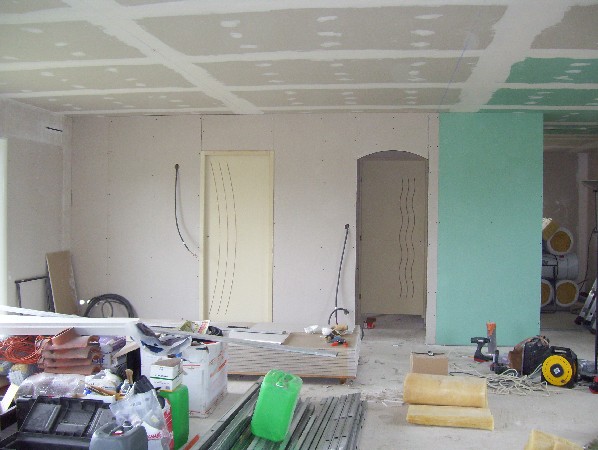

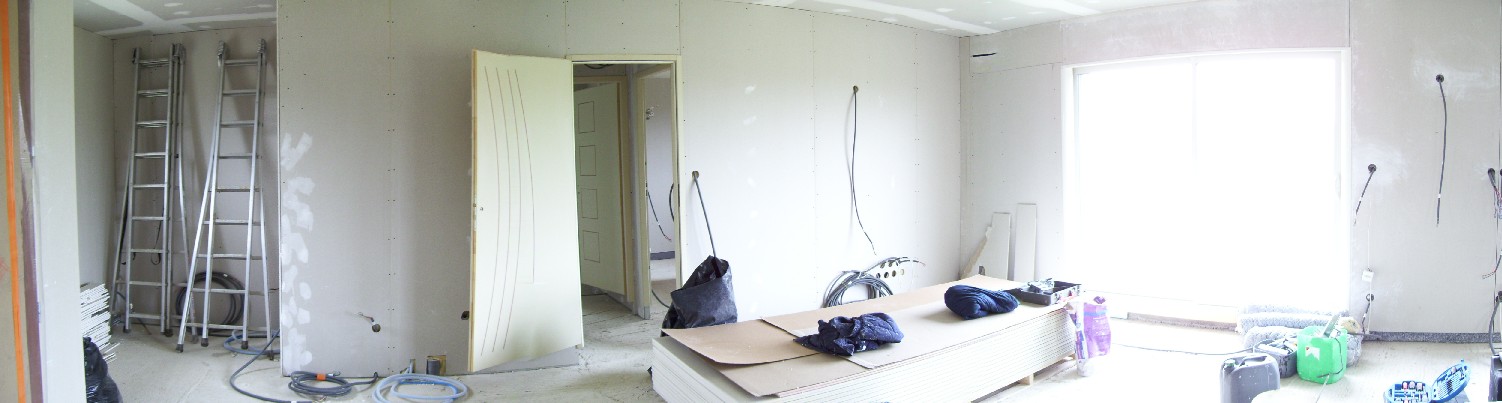

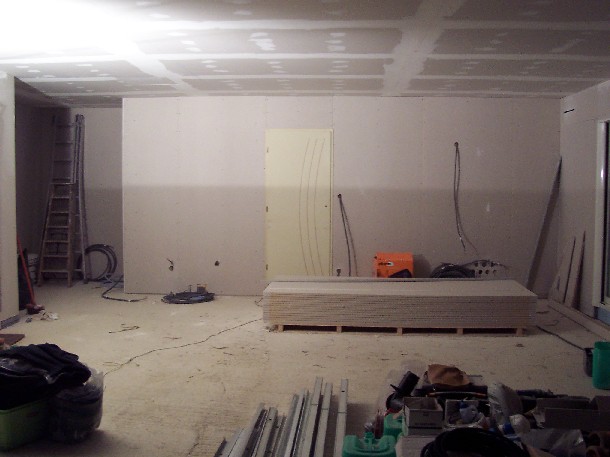

Le 09/04, le salon est fait, il ne reste plus que l'arche entre l'entrée et le salon... on est super content de voir notre salon salle à manger d'un peut plus de 40 m², la pièce est très claire, et c'est grand, on va pouvoir faire de bons repas au moins !

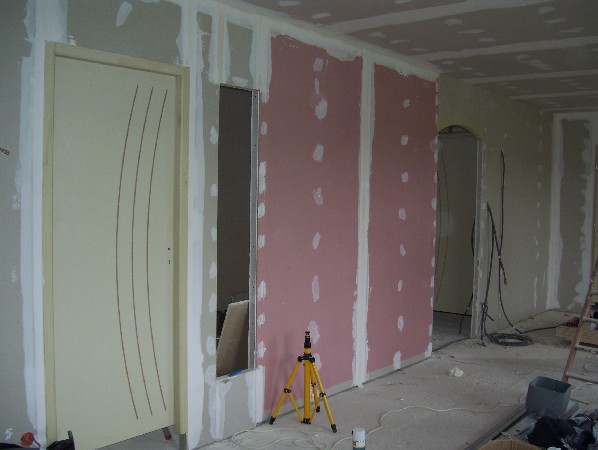

Le placo rose est un placo ignifuge (qui ne brûle pas), nous l'avons placé derrière le futur poele à bois (qui est au centre du mur), mais une fois peint, on n'y verra que du feu... c'est la cas de le dire !!
La porte sur le mur qui a le placo rose, c'est le bureau, à côté, nous mettrons une vitre qui apportera de la lumière au bureau orienté nord ouest.
Le jointeur, qui est le Papa de monsieur, fait les joints au fur et à meure, c'est très long comme travail, mais comme ça, dès que nous pourrons marcher sur la chape, il ponce, puis ensuite, peinture (sûrement pendant le séchage de la deuxième chape)!
Nous n'avons plus assez de recul pour faire les photos (mis à part dans la pièce principale)...
La cloisons côté salon avec l'arche entrée/salon le coin douche 100x120 dans la salle de bain
(la douche à l'italienne sera faite dans plusieurs mois)

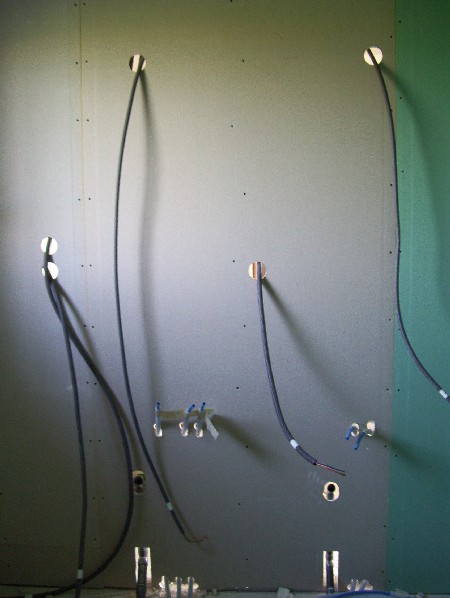

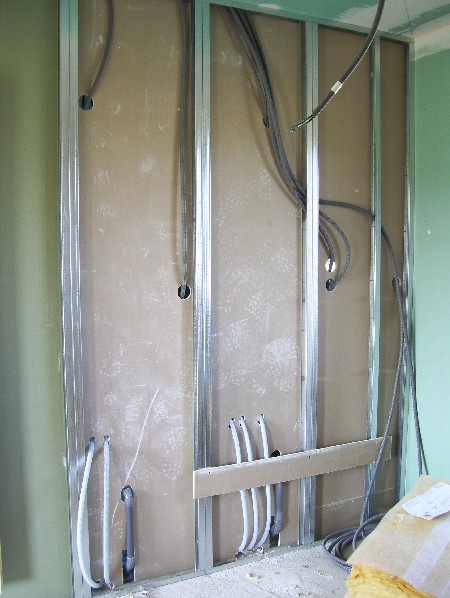

La cloison de la salle de bain, avec 2 vasques et le lave linge... et toutes les gaines électriques, ça fait beaucoup !!
Le 23/04/07, nous terminons les cloisons, les travaux vont être un peu plus longs maintenant, mais nous nous imaginons bien vivra là !!

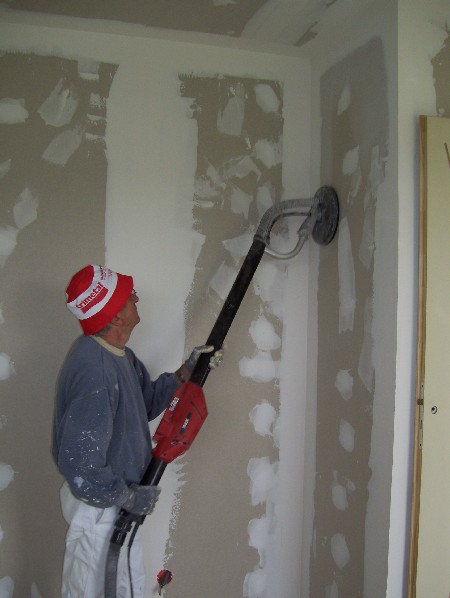

Le 05/05/07, le papa de monsieur, qui a fait tous les joints placo, ponce avec la ponceuse girafe (qui aspire en même temps donc très peut de poussière), 1 jour 1/2 de travail pour toute la maison, il ne reste plus que les joints en angle et ceux à côté des portes ou fenêtres qu'il faudra poncer à la main.
